在寸土寸金的城市中,对于很多有店铺装修需求的客户来说,时间就是金钱,店铺早装修完一天就能早开业一天,就能提前营业。尤其是在店铺营业旺季。
但一般来说,店铺装修面积越大工期越久。不单是项目面积大小还有一些其他影响装修工期的因素。就连选择的公司不同,装修工期也不同。所以在装修前,都需要规划装修工期!以避免错过店铺开业的最佳时机!那么店铺装修大概需要多长时间呢?下面成都朗煜工装公司就120平店铺装修,提供了一份装修工期计划表供大家参考!
120㎡服装店装修工期计划表:
基 础 装 修 | |||
项 | 内容 | 天数 | 工艺 |
1 | 拆除 | 1-2天 | 量房出图,拆除旧设施,改房型。 |
2 | 结构改造 | 2-3天 | 土建改造,打好线槽、底盒及墙体拆除。 |
3 | 水电改造 | 3-5天 | 水电隐蔽工程,弱强电分管、分项、分槽布好,用钢丝穿线。 |
4 | 泥作工程 | 2-3天 | 泥工进场按设计图纸砌墙、敲墙,做好防水。 |
5 | 铺贴瓷砖 | 2-4天 | 地面找平,线管暗敷,墙地砖铺贴。 |

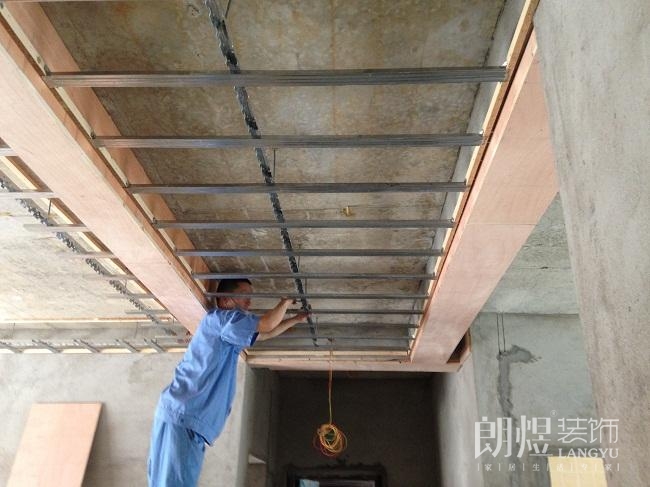

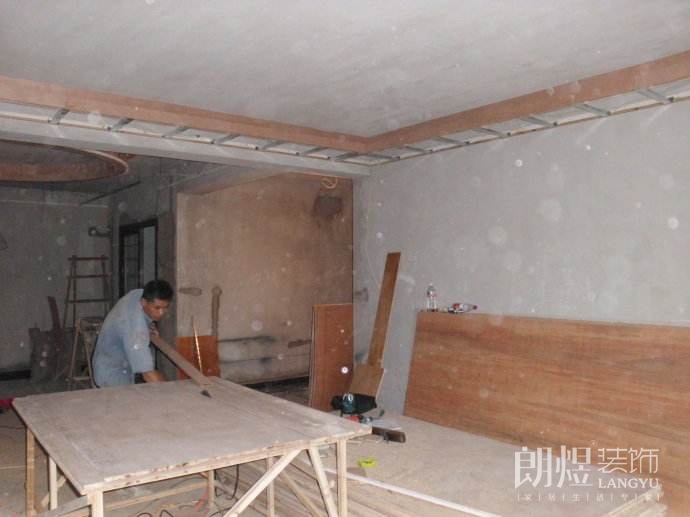

6 | 木工制作 | 3-5天 | 局部吊顶、吧台、门头、木工造型墙等等(包括石材造型)处理,柜体、货架的制作。 |

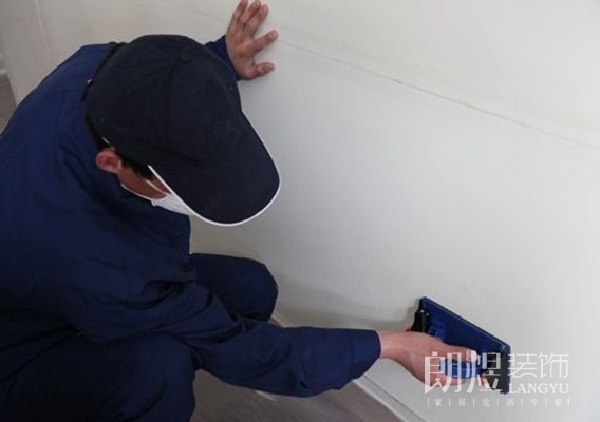

7 | 油漆作业 | 6-8天 | 粉墙、刷油漆、刷涂料等等,油漆等干透后才能上第二遍。(腻子找平三遍,用砂纸打磨处理后,滚一遍底漆,再刷两遍面漆,再打磨。) |
8 | 成品安装 | 1-2天 | 灯具,洁具,开关,面板,五金挂件的安装。 |
9 | 局部油漆修补和开荒保洁 | 1天 | 开荒清洁做完之后,通知客户进行验收。 |
总 | 20-33天 |
以上是服装店基础装修的具体项目及工期时间天数,但施工天数主要还是要由工作量来决定,具体时间应该视具体工程量来定,有些装修项目也可以交叉施工!
【以上阐述内容最终目的是为了传递更多有用的价值信息,但并不代表本站赞同其观点和对其事实的真实性。若遇图片版权问题,还请与我们联系。如实有转载需求,请注明原出处:http://www.cdlyzs.com/ 成都朗煜工装公司】Copyright © 2006-2023 成都朗煜建筑装饰工程有限公司版权所有 蜀ICP备16013903号-1 网站地图
