环氧防静电地坪是电子、精密仪器、医药、新能源等无尘厂房的核心配套设施,兼具无尘洁净、防静电、耐磨耐压、耐腐蚀、无缝易清洁的优势,可有效疏导生产过程中产生的静电,避免静电积累引发设备故障、产品损坏及安全隐患,同时满足无尘车间的洁净等级要求。其施工工艺精细化要求极高,需严格遵循标准化流程作业,才能保障地坪防静电性能稳定、洁净度达标、使用寿命长久。下面为大家详细分享无尘厂房车间环氧防静电地坪的完整施工步骤及核心管控要点。
1.1 现场环境核查
施工前需全面排查无尘车间现场条件,确保施工环境达标。环境温度需控制在10-35℃,相对湿度保持40%-80%,地面含水率≤8%,环境通风良好且无粉尘、油污污染。同时确认车间主体施工完毕、门窗封闭完好,无交叉施工干扰,避免杂物、灰尘污染新施工地坪涂层,保障无尘施工基础条件。
1.2 材料与设备准备
提前筹备全套施工材料,包含环氧封闭底漆、环氧导电中涂、防静电腻子、环氧防静电自流平面漆、导电铜箔、专用固化剂、石英砂等,所有材料需符合无尘车间环保、防静电国标标准,核对材料配比参数及保质期。同时准备无尘研磨机、工业吸尘器、无气喷涂机、镘刀、滚筒、刮板、接地测试仪、电阻检测仪等施工及检测设备,提前调试设备,确保运行正常。
1.3 基层基础核查
检查混凝土基层强度,要求基层抗压强度≥C25,表面无起砂、空鼓、裂缝、脱皮、油污、积水等缺陷。针对老旧地面或基层破损部位,提前标记瑕疵区域,制定针对性修补方案,为后续施工筑牢基础。
2.1 基层打磨与深度清洁(核心打底工序)
采用无尘研磨机对车间整体地面进行全方位、无死角打磨,重点处理地面浮浆、松散表层、边角死角及高低不平区域,打磨至地面粗糙均匀、露出坚实混凝土基材,提升涂层与基层的附着力。打磨完成后,使用大功率工业吸尘器反复吸尘2-3次,彻底清除地面粉尘、碎屑,杜绝残留颗粒物影响地坪洁净度和粘结效果。若地面存在细微裂缝、坑洼,需先用环氧修补砂浆填补找平,固化后再次打磨平整、吸尘清洁,确保基层整体平整、洁净、坚实、干燥。

2.2 环氧封闭底漆施工(封闭防渗、加固基层)
严格按照厂家配比比例混合环氧封闭底漆与固化剂,搅拌时间不少于5分钟,确保物料混合均匀、无结块、无气泡,调配好的底漆需2小时内用完,避免失效。采用滚筒滚涂或无气喷涂的方式均匀施工,涂刷厚度控制在0.15-0.20kg/㎡,确保地面、墙角、设备基座根部完全覆盖、无漏涂。底漆可深度渗透混凝土基层毛细孔,有效封闭水汽、灰尘,加固松散基层,防止后续涂层起壳、起泡。施工后常温养护8-12小时,待底漆完全固化、表面干燥无粘手现象后,方可进入下一工序。

2.3 导电铜箔铺设(构建静电疏导系统)
这是防静电地坪的关键核心工序,直接决定静电疏导效果。根据车间设计标准铺设导电铜箔,常规采用十字网格铺设方式,铜箔间距严格把控在1.5m×1.5m或2m×2m,保证全覆盖、无盲区。铺设前清理底漆表面粉尘杂质,将铜箔平整粘贴于固化后的底漆表面,压实贴合无褶皱、无翘起。同时将所有铜箔汇总连接至车间专用接地极,做好接地标识,构建完整、通畅的静电传导网络,确保地面静电可快速疏导至大地。
2.4 环氧导电中涂施工(成型导电基础层)
将环氧导电中涂、固化剂与适量石英砂按比例精准调配,充分搅拌均匀,制成导电砂浆混合料。采用刮板或镘刀整体批刮于地面,涂层厚度均匀一致,完全覆盖铜箔网格,形成高强度、连续性的导电中层,稳固整体导电系统,同时提升地坪抗压、耐磨性能。待中涂砂浆初步固化后,使用细砂纸打磨涂层表面,去除批刀痕迹、颗粒凸起及边角毛刺,打磨完成后再次全面吸尘清洁,保证表面平整洁净。
2.5 防静电腻子找平(精细化找平封孔)
调配专用防静电腻子,均匀批刮于导电中涂表面,填补中涂层细微孔隙、砂眼及打磨痕迹,进一步优化地面平整度,同时延续导电通路,避免静电断点。腻子施工需薄刮、均匀,无堆积、无漏刮,常温养护6-8小时。固化后进行精细打磨抛光,彻底消除表面瑕疵,最后吸尘清理干净,为面漆施工提供平整、细腻、洁净的基层面,保障无尘等级达标。
2.6 环氧防静电自流平面漆施工(面层成型)
面层采用高品质环氧防静电自流平面漆,严格按配比混合A、B双组分材料,低速搅拌均匀后静置消泡3-5分钟,避免面层产生气泡、针孔。采用专业自流平镘刀匀速镘涂,施工时分区整幅一次性浇筑,减少施工冷缝,保证面层厚度均匀、流平性一致。针对车间立柱根部、设备基座、墙角等直角位置,统一做成圆弧收边,杜绝缝隙死角,实现地面与构件无缝衔接,满足无尘车间洁净要求。面漆施工全程需密闭无尘作业,禁止人员随意走动、带入杂物粉尘。
2.7 接地系统完善与整体固化
面漆施工完成后,再次核查铜箔接地系统,确认连接牢固、无断路、无虚接,接地电阻符合设计标准。随后封闭施工现场,做好防尘、防水、防踩踏保护,禁止任何人、设备进入施工区域,让地坪自然固化成型。

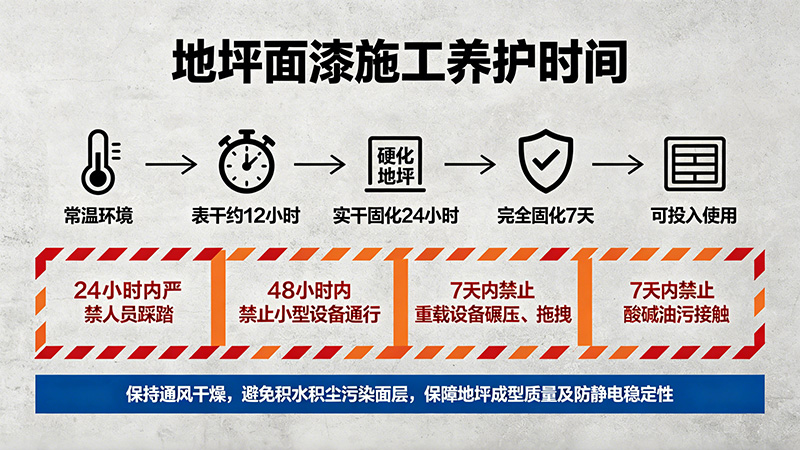

常温环境下,地坪面漆表干时间约12小时,实干固化时间24小时,完全固化、达到使用强度需7天。养护期间严格管控现场环境:24小时内严禁人员踩踏,48小时内禁止小型设备通行,7天内禁止重载设备碾压、拖拽及酸碱油污接触。同时保持车间通风干燥,避免积水、积尘污染面层,防止地坪出现起皮、划伤、变色、导电性能受损等问题,保障地坪成型质量及防静电稳定性。

地坪完全固化后,开展全方位检测验收,分为外观质量检测和防静电性能检测两大板块,达标后方可投入使用。
4.1 外观验收
地坪表面平整光滑、色泽均匀、无气泡、无针孔、无裂缝、无划痕、无积尘,整体无缝、边角圆弧规整,无施工瑕疵,完全满足无尘车间洁净美观、易清洁的使用要求。
4.2 防静电性能验收
使用专业电阻检测仪检测,表面电阻、体积电阻需稳定达标,常规标准为10⁶-10⁹Ω,静电消散速度符合无尘厂房防静电规范,导电通路连续无断点,接地系统运行正常。
4.3 物理性能验收
地坪附着力强、无起皮脱层现象,硬度、耐磨度、抗压强度达标,耐油污、耐轻度酸碱腐蚀,整体结构稳固耐用。
全程无尘管控:无尘车间地坪施工的核心是控尘,每一道工序打磨后必须彻底吸尘,施工过程中保持现场密闭,杜绝外源粉尘进入,避免影响洁净等级和涂层粘结效果。
材料精准配比:所有环氧材料、固化剂必须严格按厂家比例调配,严禁随意增减配比,搅拌时间充足,随配随用,杜绝材料失效导致的地坪质量问题。
工序间隔管控:严格把控每道工序的固化养护时间,未完全固化严禁开展下一道施工,避免出现层间脱落、起鼓、导电中断等问题。
温湿度管控:低温、高湿环境禁止施工,低温会导致固化缓慢、面层流平差,高湿易引发涂层发白、起泡、附着力下降。
静电系统保护:铜箔铺设、中涂施工、面漆施工全程需保护导电通路,避免铜箔断裂、涂层隔断导电层,确保防静电性能长效稳定。
