厂房装修面积超300平方需要办理消防吗?根据《中华人民共和国消防法》第十三条及《建设工程消防设计审查验收管理暂行规定》(住建部令第51号),厂房装修面积超过300平方米的,必须依法完成消防报建相关流程,核心流程为前期准备→消防设计审查申请→施工及过程监管→竣工验收/备案,全程需严格遵循国家工程建设消防技术标准。所需材料需完整、真实且符合法定形式,未按规定完成报建或验收/备案不合格的厂房,一律不得投入生产经营使用,违者将面临行政处罚。

厂房装修消防报建是保障生产安全的法定程序,必须严格遵循“先审查、后施工、再验收/备案”的核心原则,该原则明确了各环节的先后顺序,杜绝未审先建、边审边建等违规行为。具体流程需结合厂房实际用途、装修改造范围等情况分步推进,详细如下:
首先需精准确认厂房的使用性质(如通用厂房、化工厂房、仓储厂房等)、建筑耐火等级及装修改造的具体范围(是否涉及结构改动、消防设施增减等),避免因属性界定不清导致报建流程偏差。其次,必须委托具备建筑行业(建筑工程)乙级及以上资质的设计单位编制消防设计文件,设计文件需涵盖总平面布局、平面布置、建筑构造、安全疏散、消防给水、防烟排烟、电气消防等全部核心内容,且严格契合《建筑设计防火规范》(GB 50016-2014)等国家强制性标准。同时,全面梳理厂房产权证明(如不动产权证)、租赁合同(租赁厂房需提供出租方同意装修及报建的书面证明)、建设单位法人身份证明等基础资料,签订设计单位消防安全责任承诺书,明确双方在设计质量、合规性方面的具体责任。

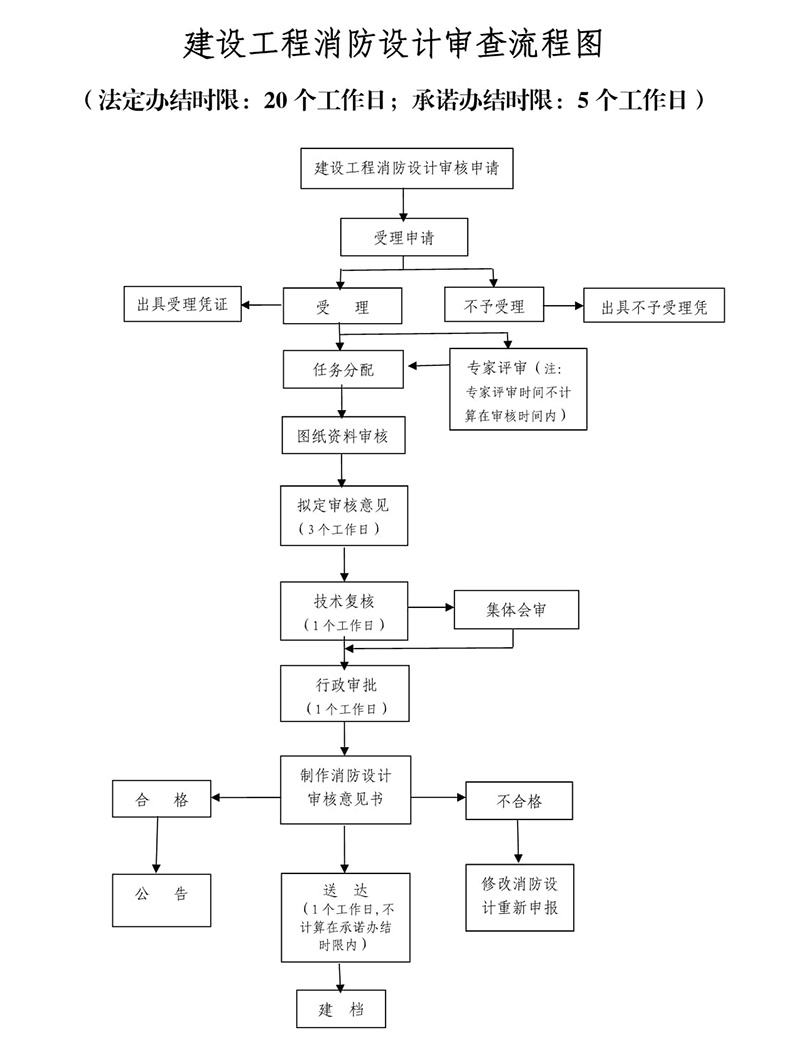

建设单位需在装修施工队伍进场前,向厂房所在地县级以上(含县级)住房和城乡建设主管部门提交消防设计审查申请,部分地区已实现“一网通办”,可通过当地政务服务网在线提交申请。申请时需确保材料齐全且符合受理范围,住建部门接收材料后,将在3个工作日内完成形式审查,符合要求的出具《受理通知书》,不符合的一次性告知需补正的材料。审核时限方面,非重点工程自受理之日起10个工作日内出具《建设工程消防设计审查意见书》,市级及以上重点工程(如涉及重大危险源的厂房)审核时限为15个工作日;若设计文件涉及复杂消防技术问题,需组织专家评审的,评审时间(一般为20-30个工作日)不计入审核时限。审核通过的,方可组织施工;审核不合格的,需根据审核意见修改设计文件后重新申报,严禁擅自按不合格设计施工。

施工单位需严格按照审核合格的消防设计文件及施工技术标准组织施工,严禁擅自更改消防疏散通道宽度、消防设施位置、防火分区划分等核心设计内容,不得使用不符合国家标准的消防产品及防火材料。工程监理单位需配备专业消防监理人员,对消防施工全过程实施监理,重点核查消防产品的合格证、强制性产品认证证书及检验报告,对隐蔽工程(如消防管线敷设)进行旁站监理,做好监理记录,发现违规施工行为需立即制止并要求整改。建设单位需建立消防施工台账,定期组织施工、监理单位开展消防安全自查,同时积极配合住建部门的现场抽查(抽查比例不低于30%),对抽查发现的问题需制定整改方案,明确整改时限和责任人,整改完成后提交复查申请。

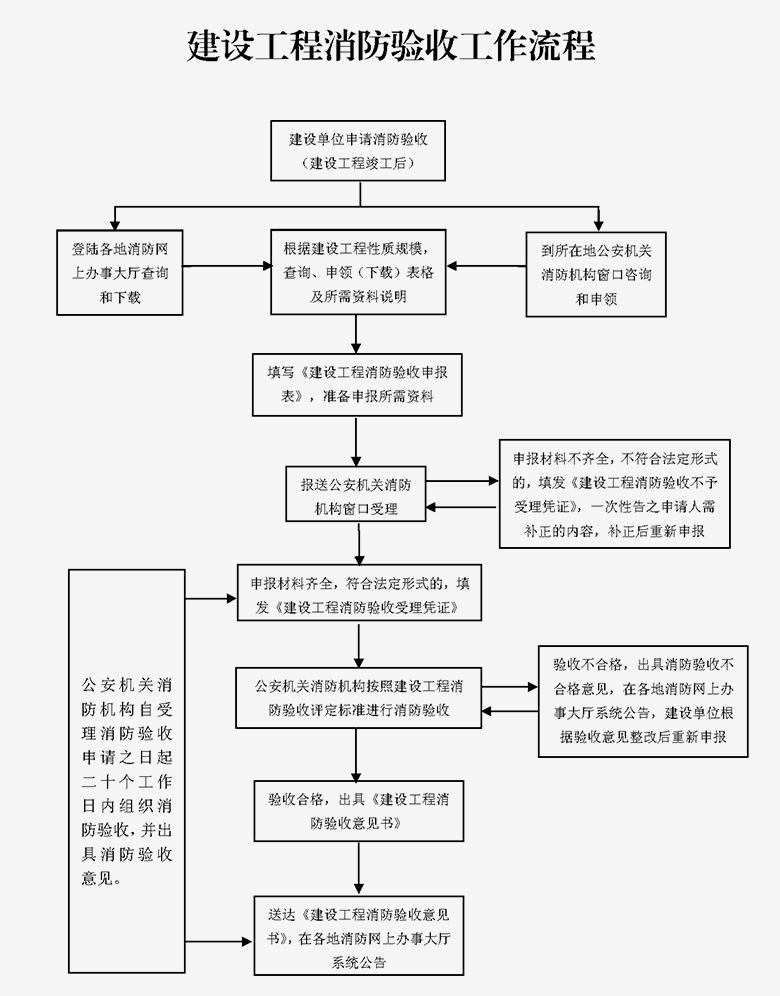

装修工程全部完工后,建设单位需首先组织施工、设计、监理等单位开展内部消防验收,验收内容涵盖消防设施运行情况、疏散通道畅通性、防火分隔完整性等,验收合格后形成《内部消防验收报告》,并由各方单位签字盖章。随后,根据厂房类型向主管部门申请消防验收或备案:属于特殊建设工程的(包括生产、储存、装卸易燃易爆危险物品的厂房,容纳50人以上的劳动密集型企业生产加工车间,建筑面积超2500㎡的丙类厂房等),需申请消防验收,住建部门自受理之日起15个工作日内完成验收,合格的出具《消防验收合格意见书》;非特殊建设工程需通过“建设工程消防设计备案与竣工验收备案管理系统”办理消防备案,备案完成后系统随机确定抽查对象,未被抽查或抽查合格的,备案即完成。无论验收还是备案,合格后厂房方可正式投入使用。

结合《建设工程消防设计审查验收管理暂行规定》及各地方住建部门的具体办事要求,厂房装修消防报建需提交的材料需统一按A4规格装订,复印件需加盖建设单位公章并注明“与原件一致”,同时提供原件供工作人员核对,确保材料的真实性和规范性,具体材料清单如下:
《建设工程消防设计审核申报表》或《建设工程消防设计备案表》:特殊建设工程填写审核申报表,非特殊建设工程填写备案表,需如实填写厂房基本信息、装修改造内容、设计单位信息等,所有栏目不得空缺,填写完成后加盖建设单位公章及法人签字;
建设单位合法身份证明文件:企业需提供工商营业执照副本,机关事业单位需提供组织机构代码证,个体工商户需提供营业执照;未办理营业执照的新建厂房建设单位,需提供工商行政管理部门出具的工商预核名通知书,同时提供法人身份证复印件;
厂房产权及规划证明文件:自有厂房需提供不动产权证(或房屋所有权证),租赁厂房需提供租赁合同及出租方的产权证明,同时提交出租方同意装修及配合报建的书面承诺书;若装修涉及厂房主体结构改动(如拆改承重墙、增加楼板荷载等),还需额外提供建设工程规划许可证及结构安全鉴定报告;
设计单位及人员资质证明:设计单位需提供建筑行业(建筑工程)乙级及以上资质证书副本复印件,消防专项设计需提供消防设施工程设计专项资质证书;设计人员需提供注册建筑师、注册结构工程师等执业资格证书复印件及加盖设计单位公章的授权委托书;
完整的消防设计文件一套:包括设计说明书、总平面图、各层装修平面图、消防设施布置图(消火栓、自动喷水灭火系统、火灾自动报警系统等)、电气消防设计图、防烟排烟系统设计图等,图纸需采用标准图幅,标注清晰、准确,加盖设计单位出图专用章、注册建筑师执业印章及注册结构工程师执业印章;
施工图审查合格文件:需由具备相应资质的施工图审查机构出具,审查内容需覆盖消防设计的全部核心环节,审查合格文件需加盖审查机构公章及审查人员签字,房屋建筑类厂房装修工程必须提供,无审查合格文件的不予受理报建申请;
特殊消防设计相关资料:若装修过程中采用新技术、新工艺、新材料(未纳入国家消防技术标准)或参照国际/境外消防标准设计的,需提供特殊消防设计文件(含技术可行性论证报告)、中文文本说明及相关检测报告,同时提交住建部门组织的专家评审意见备案文件;
施工及检测相关资质与报告:施工单位需提供消防设施工程专业承包资质证书副本复印件,项目经理需提供注册建造师证书及安全生产考核合格证书;消防设施检测报告需由具备CMA资质的第三方检测机构出具,检测范围覆盖全部消防设施,报告需包含检测依据、检测项目、检测数据及合格结论,加盖检测机构公章及检测人员签字;
消防产品合格证明文件:选用的消防产品(如灭火器、消火栓、火灾探测器等)需提供产品合格证、产品型式检验报告,属于强制性认证目录内的产品,还需提供中国国家强制性产品认证证书(CCC认证),所有证明文件需与实际使用的产品型号、规格一致;
竣工验收相关资料:包括竣工验收申请报告(需说明工程概况、施工及监理情况、内部验收结果等)、内部消防验收记录(含验收方案、验收人员签字、验收结论)、施工单位出具的工程竣工报告、设计单位出具的工程设计符合性审核报告、监理单位出具的工程监理评估报告,所有资料需加盖相关单位公章及负责人签字;
根据《建设工程消防设计审查验收管理暂行规定》,建设单位是厂房装修消防报建的第一责任人,对报建材料的真实性、完整性负责,对工程的消防合规性承担最终责任;设计单位需对消防设计文件的合规性、科学性负责,因设计失误导致消防隐患的,需承担整改及赔偿责任;施工单位需对施工质量负责,擅自更改设计或使用不合格产品的,需承担整改责任及相应行政处罚;监理单位需对监理工作的公正性、严谨性负责,未发现违规施工行为的,将被追究监理责任。相关从业人员(如设计人员、项目经理、监理工程师)需承担个人责任,其执业行为纳入行业信用管理,违规行为将记入信用档案。同时,严禁任何单位或个人明示、暗示设计单位降低消防设计标准,或暗示施工单位违反消防施工规范。
特殊场景下的厂房装修消防报建需额外满足以下要求:1. 涉及易燃易爆危险品生产、储存、装卸的厂房,或厂房内设置易燃易爆危险品仓库的,除常规报建材料外,需额外提供危化品安全评估报告、专项消防应急预案及消防设施专项检测报告;2. 劳动密集型企业生产加工车间(同一工作时段容纳50人以上)或建筑面积超2500㎡的丙类厂房,需按特殊建设工程管理,消防设计审查时需提交专家评审意见,竣工验收时需增加现场消防演练考核环节;3. 1998年9月1日《中华人民共和国消防法》实施前投入使用的老旧厂房,改建装修时无法提供原消防验收文件的,需提交房屋权属证明、历史使用证明(如工商登记记录)及第三方机构出具的建筑结构安全与消防符合性评估报告,经住建部门核查合格后再推进报建流程;4. 位于工业园区、经济开发区的厂房,需额外提供园区管委会出具的规划准入证明。
为提高报建效率,需注意以下办事细节:1. 消防报建全程不收取任何行政费用,任何单位以“报建服务费”“加急费”等名义收费的,均属违规行为,可向纪检监察部门举报;2. 申报材料需按“基础证明材料→消防设计相关材料→施工及验收相关材料”的顺序装订,每份材料需标注页码及目录,便于审核人员查阅;3. 线上申报流程:登录当地政务服务网,搜索“建设工程消防设计审查”或“建设工程消防备案”,按系统提示上传材料扫描件,上传完成后可在线查询办理进度,审核意见将通过系统消息及短信通知;4. 线下申报需前往当地政务服务中心住建窗口,提交纸质材料原件及复印件,窗口工作人员现场核对后出具受理回执,需补正材料的将一次性告知;5. 申报后需妥善留存受理回执、审核意见等文件,作为后续施工、验收及生产经营的重要依据。
违反厂房装修消防报建规定的,将依据《中华人民共和国消防法》第六十五条、第六十六条等规定严肃处理:1. 未经消防设计审查擅自施工的,责令停止施工,并处3万元以上30万元以下罚款;2. 消防设计审查不合格仍擅自施工的,责令停止施工,并处5万元以上10万元以下罚款;3. 验收不合格或未备案擅自投入使用的,责令停止使用,并处5000元以上5万元以下罚款;4. 使用不合格消防产品或采用不符合标准的施工工艺的,责令限期整改,逾期未改的处5000元以上2万元以下罚款;5. 情节严重(如导致火灾事故、造成人员伤亡或重大财产损失)的,责令停产停业,吊销相关资质证书,构成犯罪的(如重大责任事故罪),依法追究刑事责任。企业的违规记录将纳入信用信息公示系统,影响其招投标、信贷等经营活动。
